Jaderná elektrárna Temelín – potrubí CCHV
od 2014opakovaně při odstávkách bloků
- Zákazník / objekt
- Elektrárna Temelín (JETE)
- Období
- doloženo od roku 2014; opakovaně přibližně po dvou letech při plánovaných odstávkách bloků 1 a 2
- Nasazení
- běžně přibližně 10 pracovníků; jedna odstávková zakázka přibližně 14 dní až 3 týdny

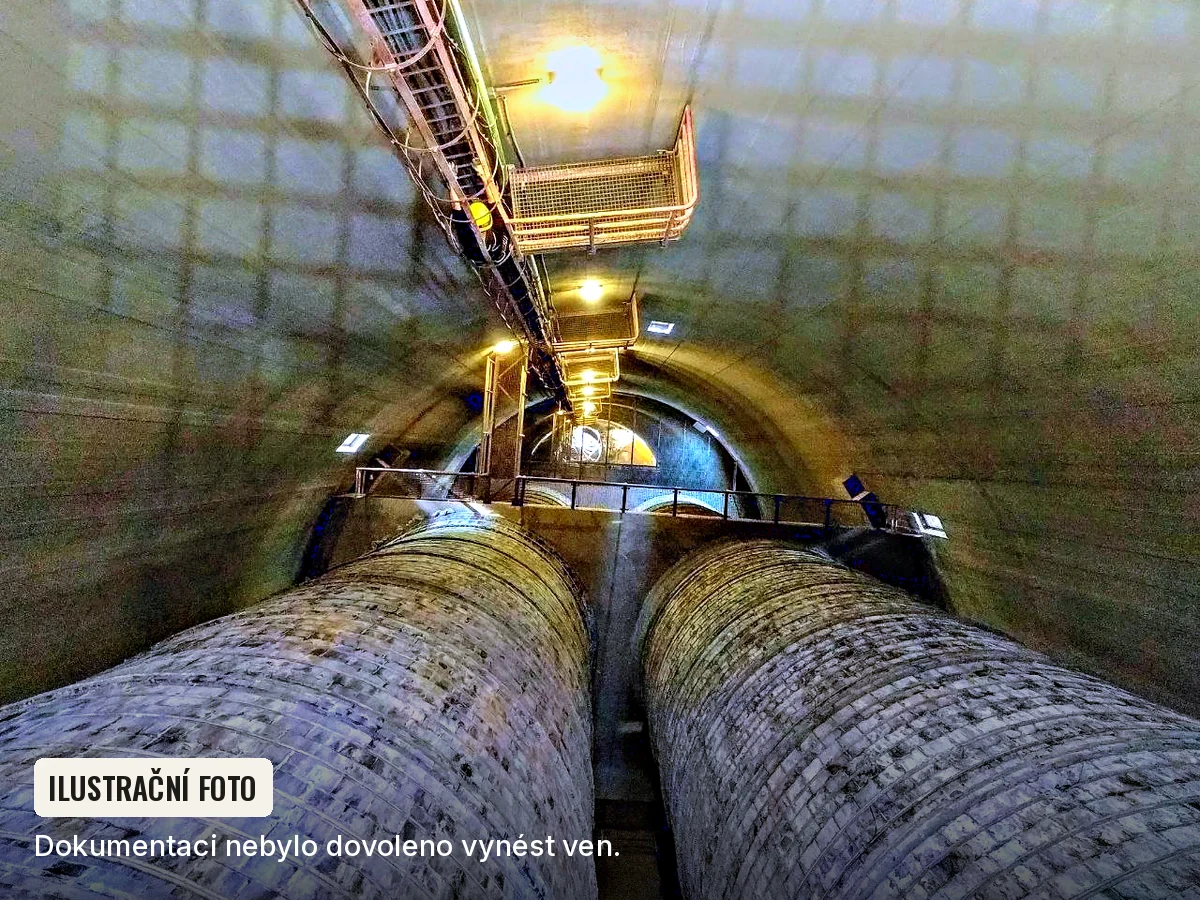

Problém zákazníka

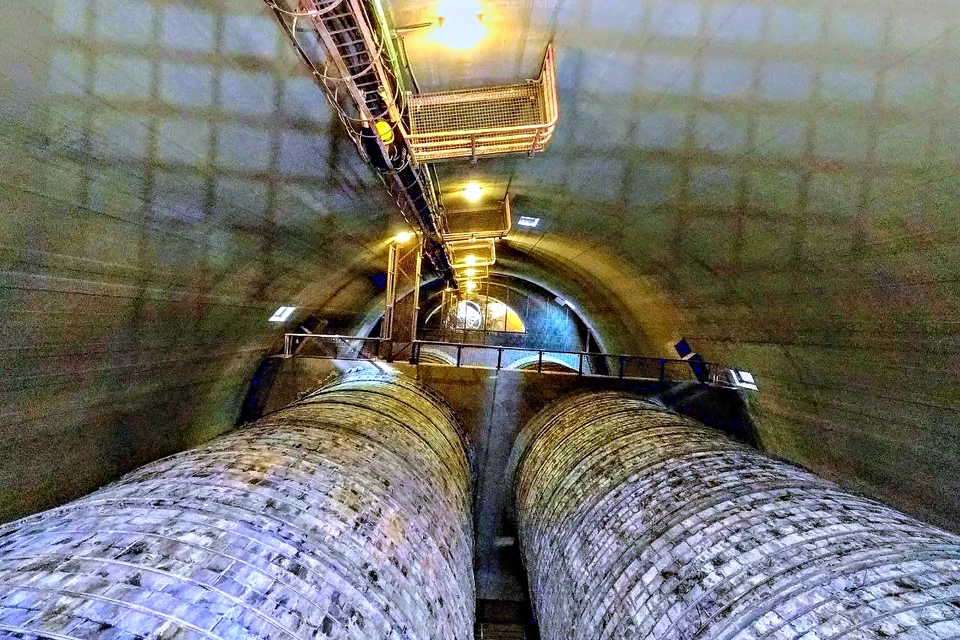

Opravy v potrubních trasách cirkulační chladicí vody o průměru necelých 1,5 m vyžadovaly koordinované zámečnické práce ve stísněném kovovém prostoru a návaznost několika profesí.
Technické provedení
- Před vstupem pracovníci absolvovali požadované psychologické a provozní prověrky. Nářadí bylo vyčleněno výhradně pro kontrolované pracoviště a po dokončení zůstávalo v režimu výstupní kontroly; nebylo možné libovolně vnášet a vynášet vybavení.

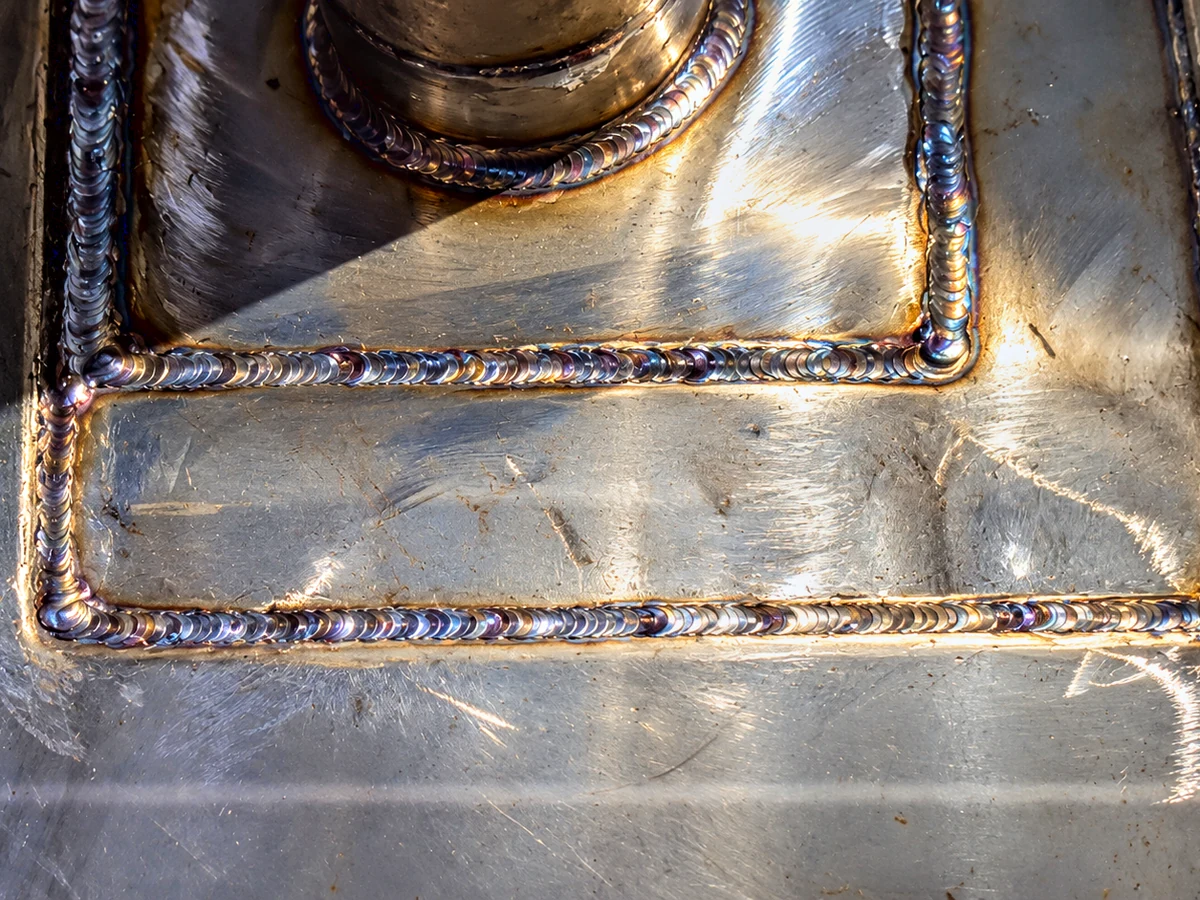

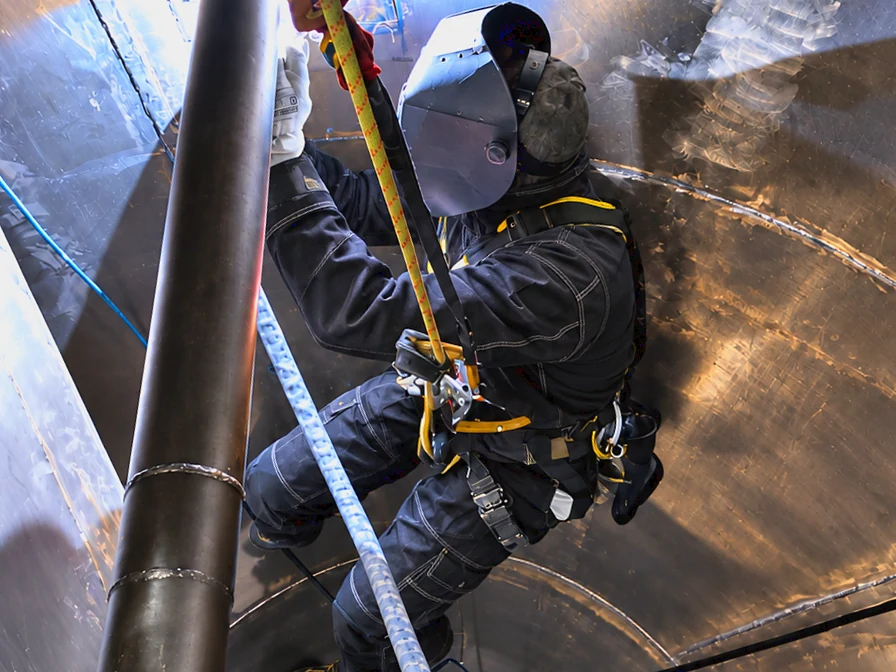

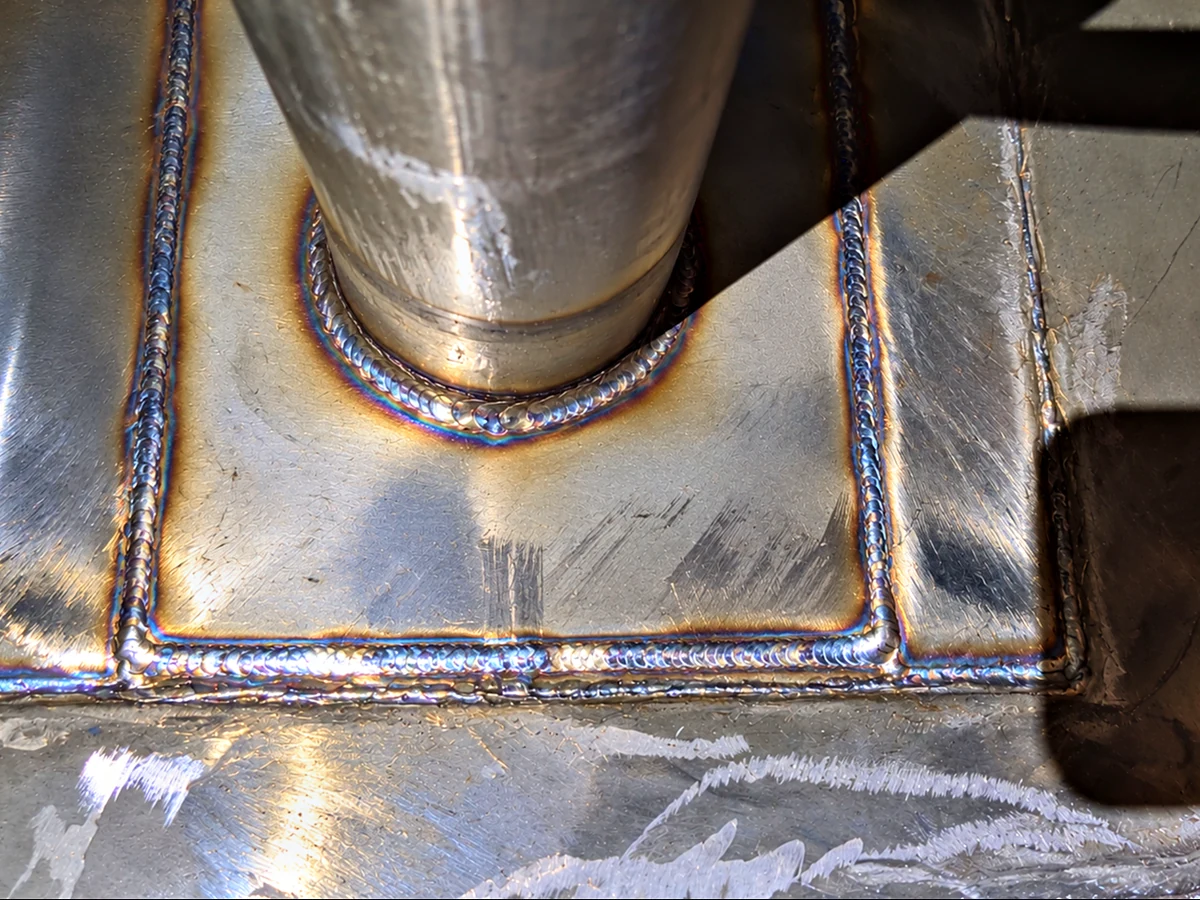

- Na předem označených místech se provádělo vyvaření vad a následné broušení svarů do mimořádně hladkého povrchu. Po oddělené četě provádějící tryskání nastoupil s odstupem přibližně 7 až 10 dní tým Výškových prací Anděl s velkokapacitními vysavači; z okruhu odstranil abrazivo i jemný prach a celý úsek dočistil.
- Větrání a přívod vzduchu zajišťovala technologie elektrárny. Každý pracovník měl přidělený úsek, nikdo nepracoval osamoceně a poloha členů týmu byla známá. Spojení probíhalo radiostanicemi.
Jištění, rizika a evakuace
Opatření provozu a požární režim koordinoval určený koordinátor BOZP elektrárny. Lukáš Anděl po celou dobu za zhotovitele působil jako bezpečnostní dohled; zajišťoval plánování, vyhodnocení rizik, evakuační připravenost a návaznost práce týmu.
Výsledek
Kompletně provedené označené opravy, upravené svary a finální odstranění zbytků po tryskání před výstupní kontrolou.
